红岩子水电厂1号机提前25天完成B修
投入商业运行

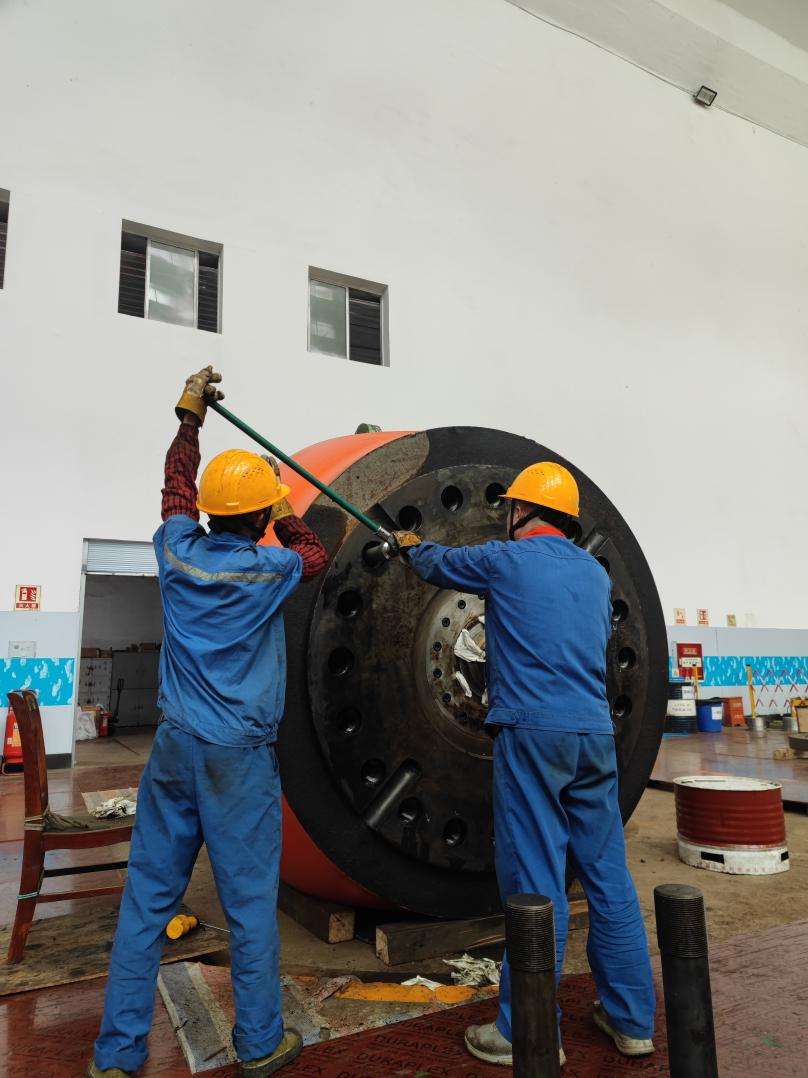

2023年5月31日凌晨2点,红岩子水电厂1号机B修完成了检修、调试、甩负荷等流程,进入72小时试运行并顺利投入商业运行。本次检修于2023年2月1日开始,历时120天,较合同工期145天提前了25天。
红岩子水电厂1号机B修是依据相关规程规范、结合1号机的缺陷状况作出检修安排,并报经集团审批同意的检修项目,合同工期从2023年2月1日至2023年6月25日。本次机组检修安排此前因省电力公司调控中心春节全省保电需要,计划检修时间被迫推迟,检修计划延后虽避免了枯水期弃水风险,但合同工期进入汛期,丰水期则面临一定弃水压力。
为高效组织和有力推进机组检修工作,红电公司按集团要求专门成立了以董事长任组长的1号机B修领导小组,同时成立了1号机B修现场专项监理小组,统筹管理、强力主导、精心组织、高效协同,严格控制重点环节和关键节点,为检修任务提前完成奠定了良好的基础。
6月1日,检修单位四川港航聚能电力技术有限公司董事长周富科一行与红电公司召开座谈会,就本次检修的经验和成果进行交流与汇报。红电公司充分肯定了聚能公司本次检修工作现场技术管理人员的专业、敬业和高效的执行力。
红电公司1号机B修较大幅度提前工期、检修质量效果良好,实施全过程施工规范、组织专业、协同高效、管控有力,是检修单位、设备厂家、业主单位各方共同努力取得的成果,检修过程中取得的经验值得总结。
随后,红电公司向聚能公司赠送了锦旗。
(红电公司供稿)
