红岩子水电厂2号机组A修提前完成、顺利投产

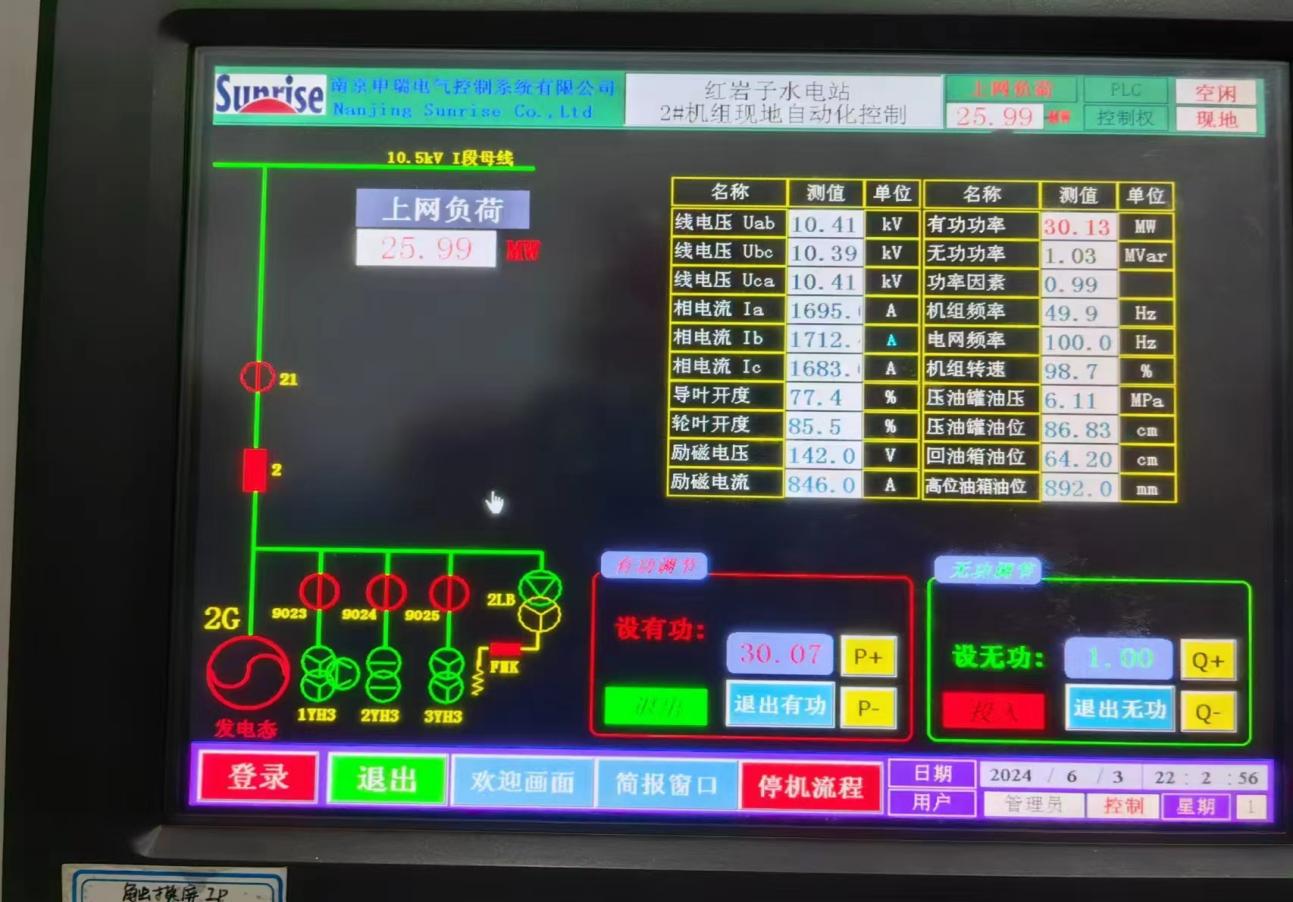

2024年6月 3 日22时,红岩子水电厂2号机组并网带负荷30MW运行正常,2号机组A修提前完成。本次2号机组A修项目于2023年12月23日正式开工,历时164天,合同工期提前了46天。
此次检修原计划于2023年11月8日启动检修任务,但由于上游龙头水库蓄水达到正常蓄水位,为避免枯期弃水带来经济损失,检修延至2023年12月23日开工,按照检修合同工期210天之约定,2F机组扩大性A修应于2024年7月19日完工。经公司综合分析嘉陵江历年来水情况,认为嘉陵江6月中下旬容易突发汛情,为避免6月中下旬和7月发生弃水,电厂与检修单位制定了详细检修计划和激励方案,并召开了检修专题会,明确工期目标、质量目标,从检修的安全管理、技术保障、施工规范等加强检修的组织管理和过程管控。
检修过程中,检修、技改各单位科学组织、抓紧安排,克服春节等重大假日对工期的影响,分工合作、通力协作,形成强大合力,为实现工期目标奠定了坚实基础。
公司将2F机组扩大性A修工程作为2024年上半年核心工作之一,组建成立2号机组A修项目领导小组和现场监理小组,统筹管理、强力主导、精心组织、高效协同,保证了2号机组A级检修工作的有序进行和圆满收官。
